Comunicação entre os times
- Estabelecer comunicação com os alunos de DOO foi muito difícil.
- Devido a baixa participação do grupo, optamos por não enviar um formulário de Feedback, decisão compartilhada com o prof. durante Entrevista 1.
Gestão de Tarefas
- Utilizamos o GitHub Projects para controle de tarefas (veja nosso backlog aqui aqui).
- Combinamos que o grupo de DOO ficaria responsável por atualizar o status das tarefas.
SonarQube

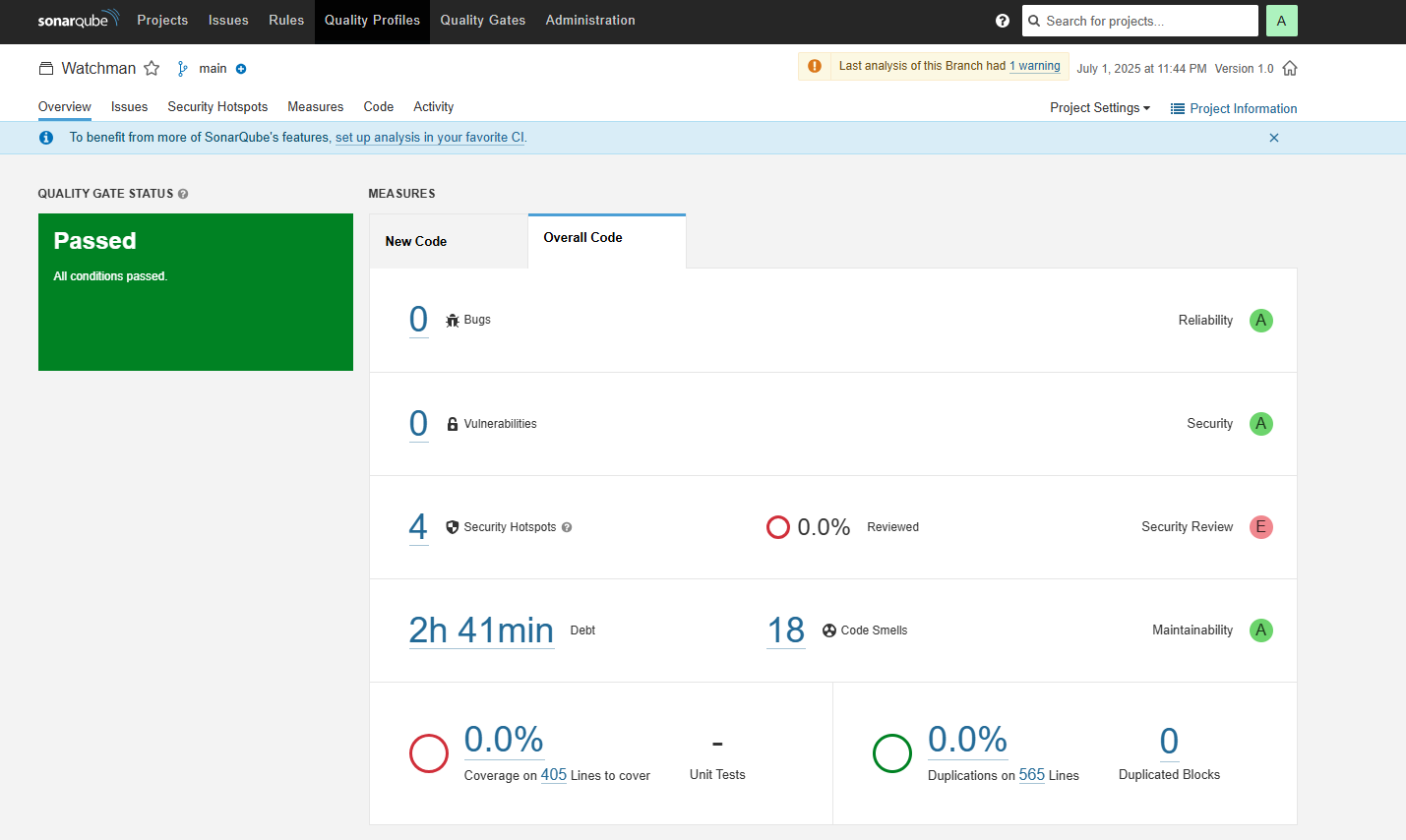

Implementamos o SonarQube para analisar o código do repositório, que executa uma varredura arquivo por arquivo em busca de falhas de segurança e code smells.

Métricas
Desempenho Individual
joaomrpimentel
- Lead Time: 14,44 dias

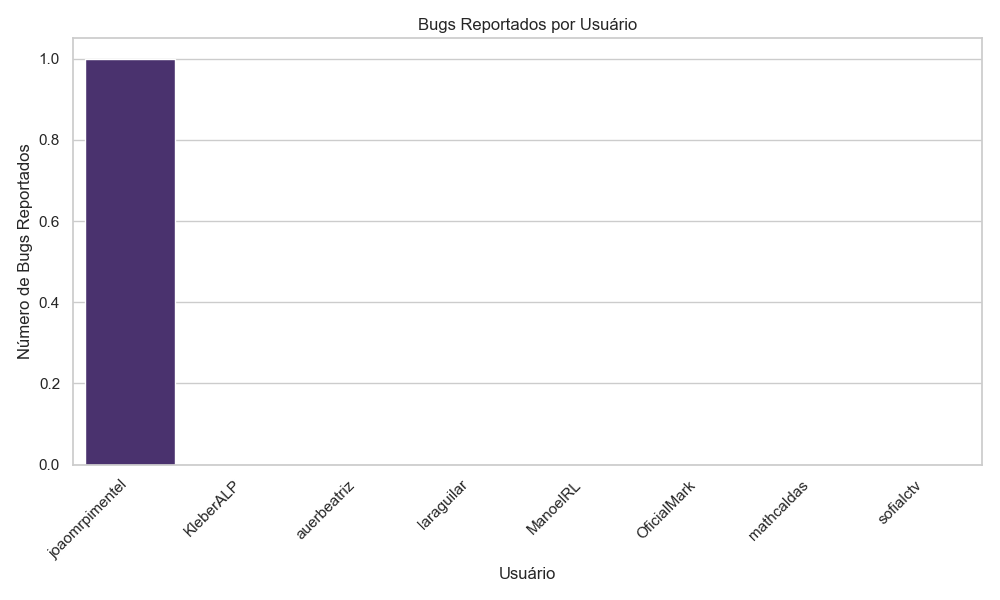

- Bugs: 1 reportado
- Entregas:
▸ Abril: 1
▸ Maio: 1
▸ Junho: 7 (+600% vs maio)
- Total issues: 9
KleberALP
- Lead Time: 32,33 dias (acima da média)
- Entregas:
▸ Abril: 1
▸ Junho: 2
- Total issues: 3
auerbeatriz
- Lead Time: 24,25 dias
- Entregas:
▸ Abril: 1
▸ Maio: 1
▸ Junho: 2
- Total issues: 4
laraguilar
- Lead Time: 36,25 dias (maior valor)
- Entregas:
▸ Abril: 1
▸ Junho: 3
- Total issues: 4
ManoelRL
- Lead Time: 32,33 dias
- Entregas:
▸ Abril: 1
▸ Junho: 2
- Total issues: 3
Análise Comparativa
Lead Time Médio
Desenvolvedor | Dias |
---|
joaomrpimentel | 14,44 |
auerbeatriz | 24,25 |
KleberALP | 32,33 |
ManoelRL | 32,33 |
laraguilar | 36,25 |
Throughput Total
Desenvolvedor | Entregas |
---|
joaomrpimentel | 9 |
auerbeatriz | 4 |
laraguilar | 4 |
KleberALP | 3 |
ManoelRL | 3 |
Time Gestão
Membro | Lead Time | Entregas |
---|
OficialMark | 12,71 | 7 |
mathcaldas | 12,71 | 7 |
sofialctv | 12,67 | 6 |
Observação: sofialctv criou 72% das issues (26/36)

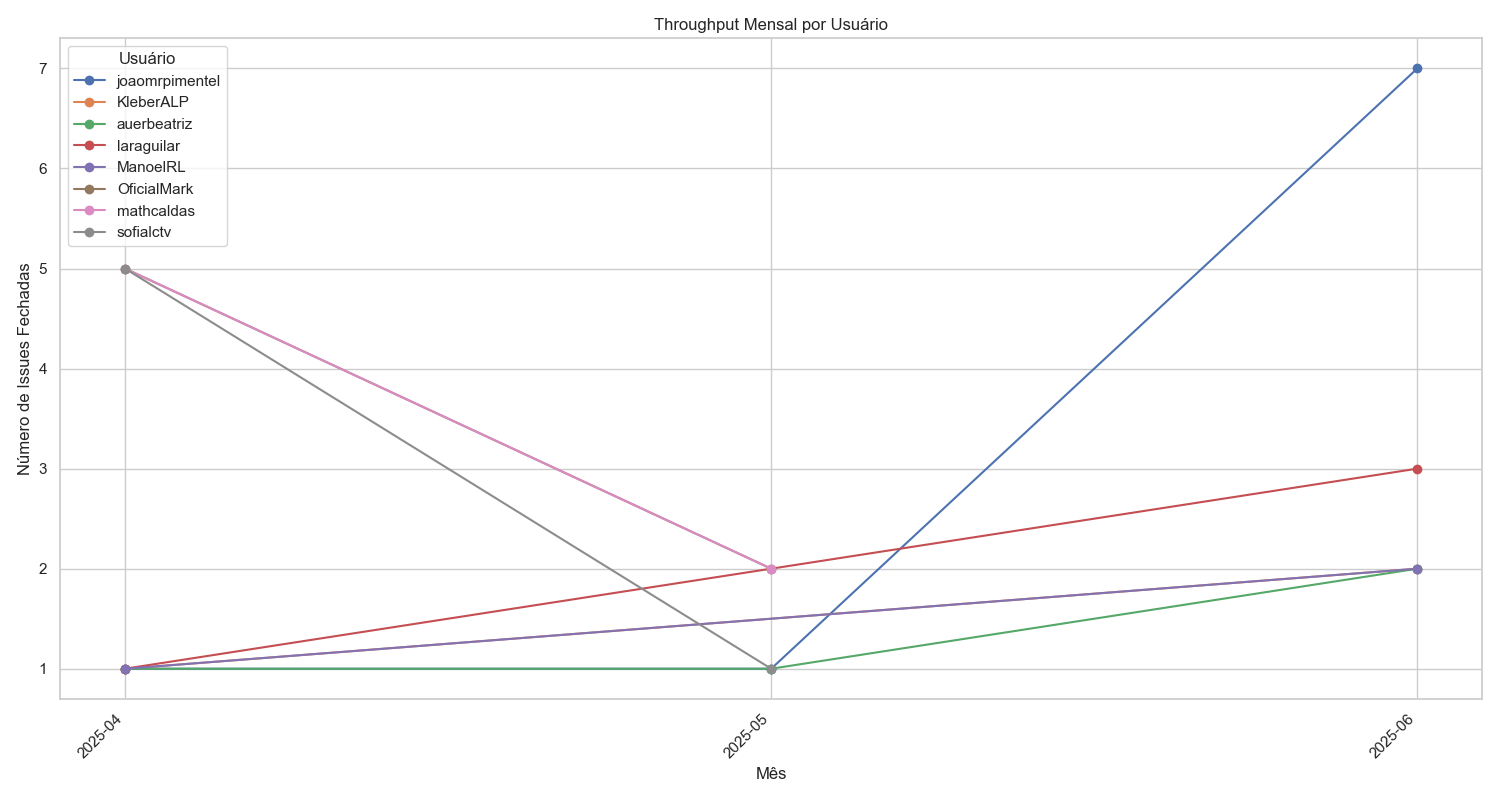

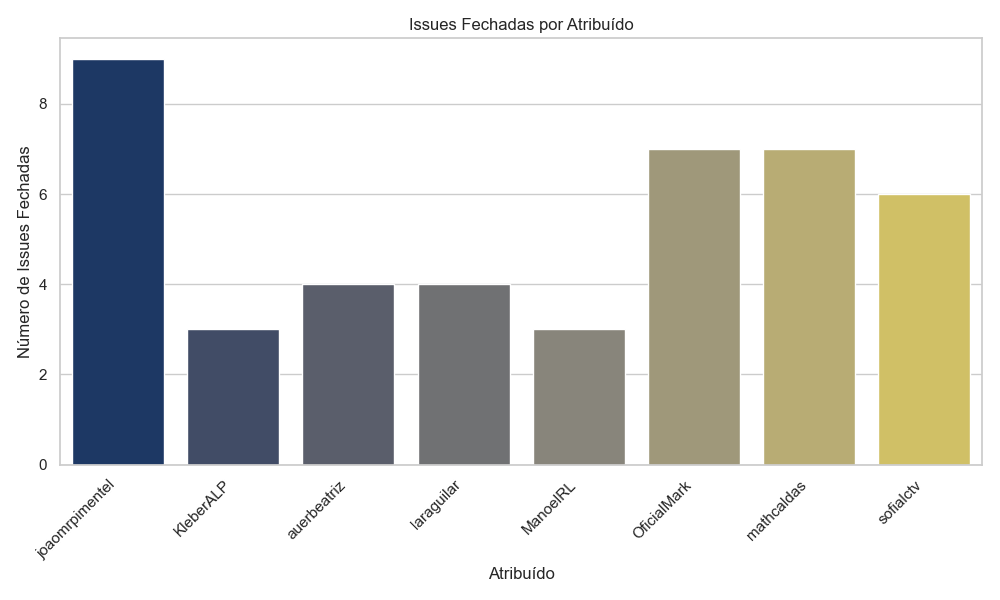

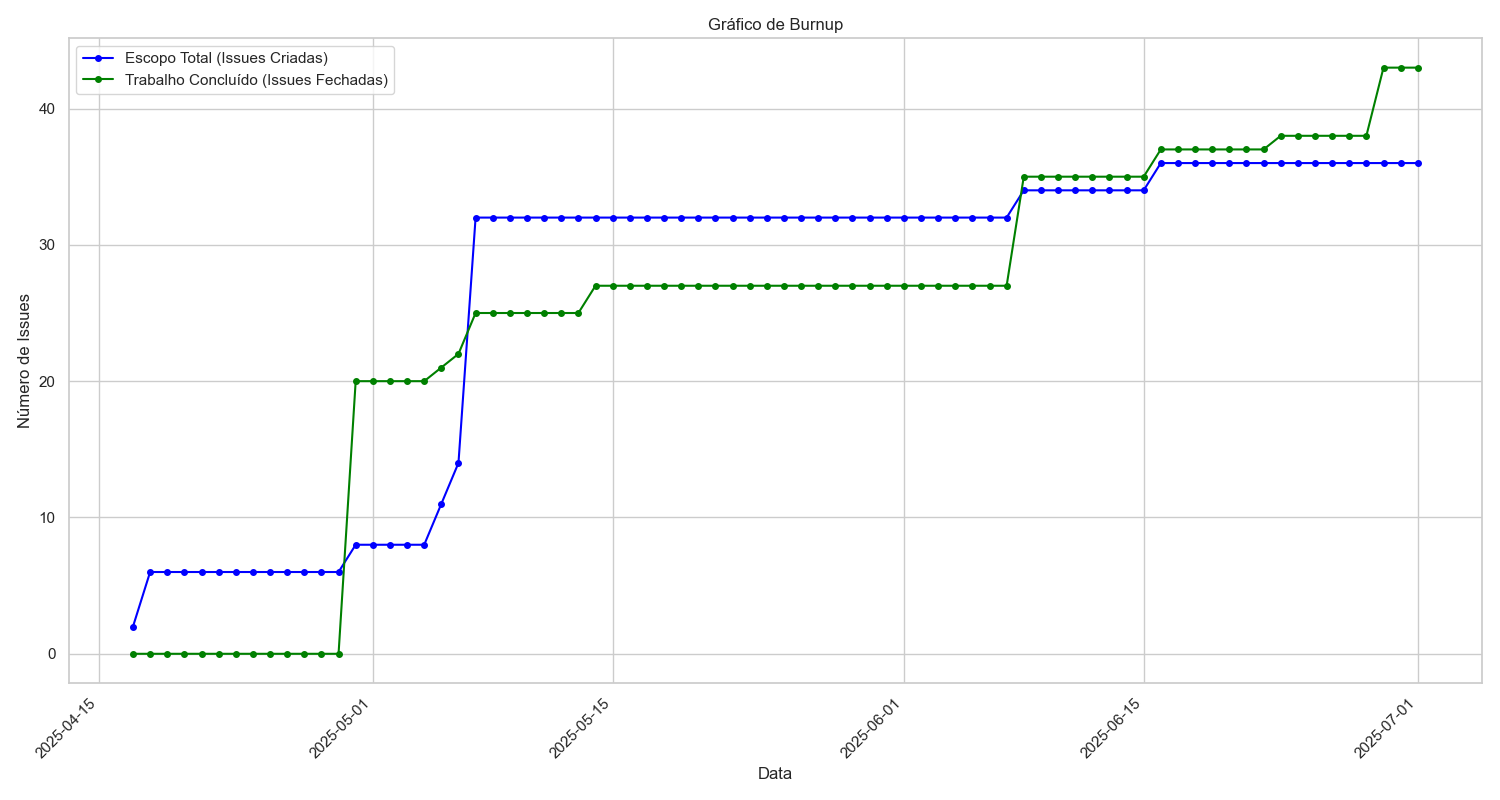

Gráficos

Insights
- 3/5 devs com Lead Time >30 dias
- Cycle Time não mensurado
- Alta concentração na criação de issues (sofialctv)

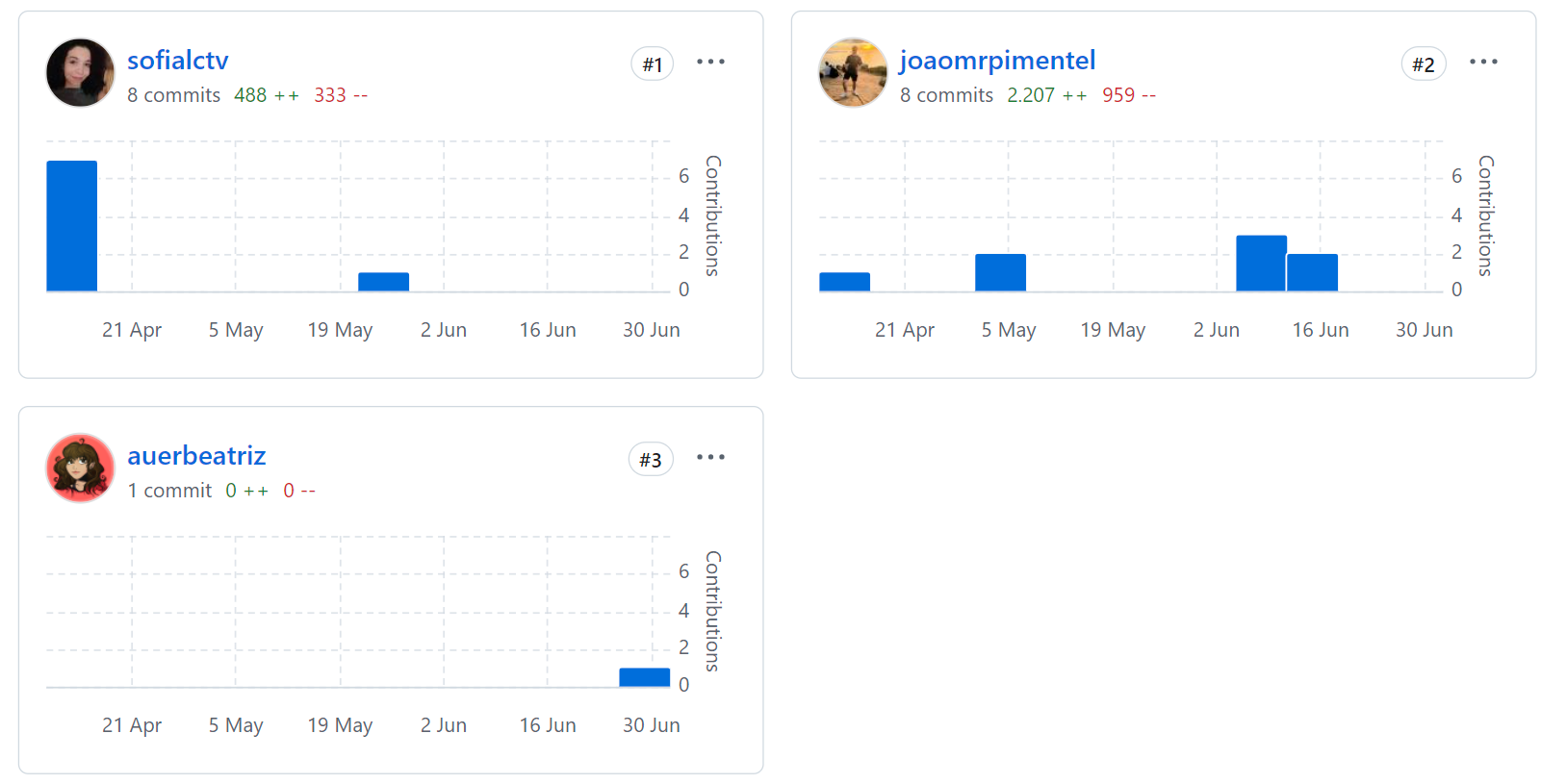

Participação por Commits
Repositório watchman
- Contributors

Repositório watchman-front
- Contributors
